プロジェクトストーリー 第1章 世界からネグロス島へ

第1章 世界からネグロス島へ

第2章 悪条件との戦い

第3章 世界を駆け抜ける夢

ネグロス島の調査開始 フィリピン・プロジェクト始動!

計画を担当した大西さんは、05年6月からフィリピンに滞在し、現地の調査を開始しました。「どこの港に船をつけるのか?」「どんなルートで運ぶのか?」「どんな設備を使うのか?」。ただ輸送を手配するだけでなく、綿密に調査を行い、輸送のルートを決め、できるだけ効率的な方法を計画するのが、国際輸送の重要なポイントなのです。

大西
フィリピン・プロジェクトの話を聞いたとき、「これは面白くなりそうだ…」と思いました。ふつうは港に貨物をあげて、陸送して、サイト(現地)に納めて、輸送は終わりです。けれども、島が多く、条件が整っていないフィリピンでの輸送は、そう簡単にはいきません。
貨物を運べる港がルソン島にしかないので、島から島に輸送しなければならない、しかもネグロス島にはクレーンがないんです。大きい貨物をどうやって港にあげるのか、ネグロス島までどう持っていくのか……。いくつも課題がありました。でも、輸送計画は、難しいほど面白い。簡単ではないものを、現地の代理店や、官公庁などと交渉しながらコーディネートしていくのが面白いんです。
福田
05年11月に輸送費の見積もり依頼があり、計画を見積もりに反映させて、06年1月に正式な受注となりました。
大西
その後、いよいよ福田と石井が動き出します。海外から調達した資材をフィリピンに運ぶ、輸送のコーディネートを福田が担当。日本から持っていく主要機器の輸送の手配・通関業務を石井が担当しました。二人の連携が、このプロジェクトを支えたんです。

このページの上部へ

資材調達は15カ国から! 世界の海を越えネグロス島へ

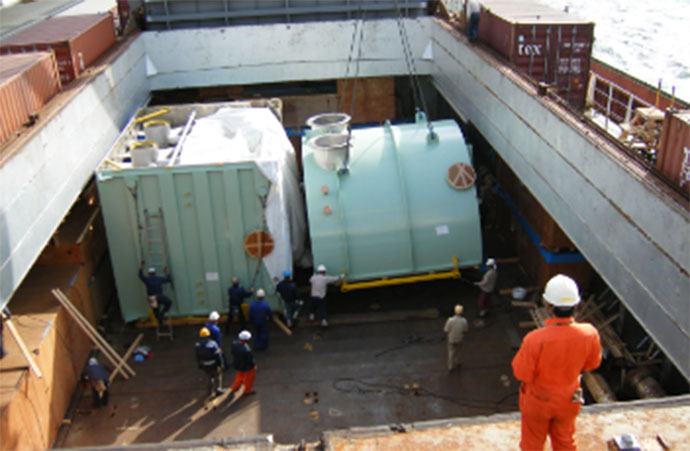

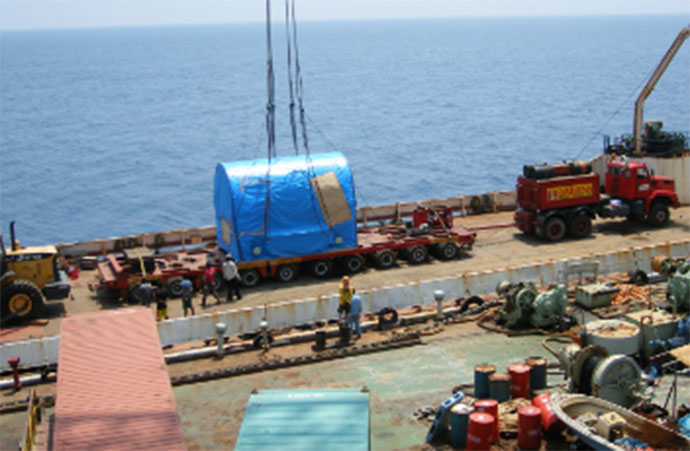

06年3月、いよいよ輸送開始!製品をつくるための資材は、シンガポール、マレーシア、インド、スウェーデンなど15カ国から調達。海外からの船積みは100回を超えました。工事を滞りなく進めるためには、予定どおりに資材が届くことは必須。けれども世界各国から集めたこれだけの荷物が、何のトラブルもなくスムーズに届くわけがありません……。

大西
現地へ無事に商品を届けるためには、梱包はもちろん、船積書類を作成し、フィリピンでの輸入通関に備えるなど、綿密な計画にもとづいたプロセスが大切です。
福田
今回はスタートの段階から、部品の組み立てが遅れ、さらに書類がでてこないので船積みに進めない、船便で運んだ資材が足止めを食ってしまうといったトラブルもあり、予定が遅れていました。いちばん大変だったのが、マニラの輸入通関。書類に多少の間違いがあっても先進国なら通してくれるのですが、マニラの通関は少しでも間違いがあると止められてしまうんです。現地の代理店を動かし、交渉・調整に苦労しました。
大西
毎日どこかの国で貨物が動いている、どこかの国で船積みしている、どこかの国の海上で船が動いている、どこかでトラブルが起きている……、そういう状況ですね。世界中からネグロス島へ船が向かってくる、それを福田がすべて頭に入れて、コントロールしなければならないわけです。
福田
とても、頭の中に入らないですよ……。これだけの規模の計画が、スケジュールどおりに動くなんてことはありえません。けれども、ひとつ歯車が狂ってしまうと工事の工程が、どんどん遅れてしまいます。本当に、一日たりとも気が休まらない緊張の日々でした。

このページの上部へ

プロジェクトストーリートップへ

つぎの章へ
